Process miljöfarlig verksamhet

Om du planerar att ändra en verksamhet som redan har ett tillstånd är det bra att kontakta miljö- och byggnadskontoret innan du skickar in din anmälan. Vi kan ge råd om vad som gäller och vilken information du behöver skicka in.

Så går anmälan om miljöfarlig verksamhet till

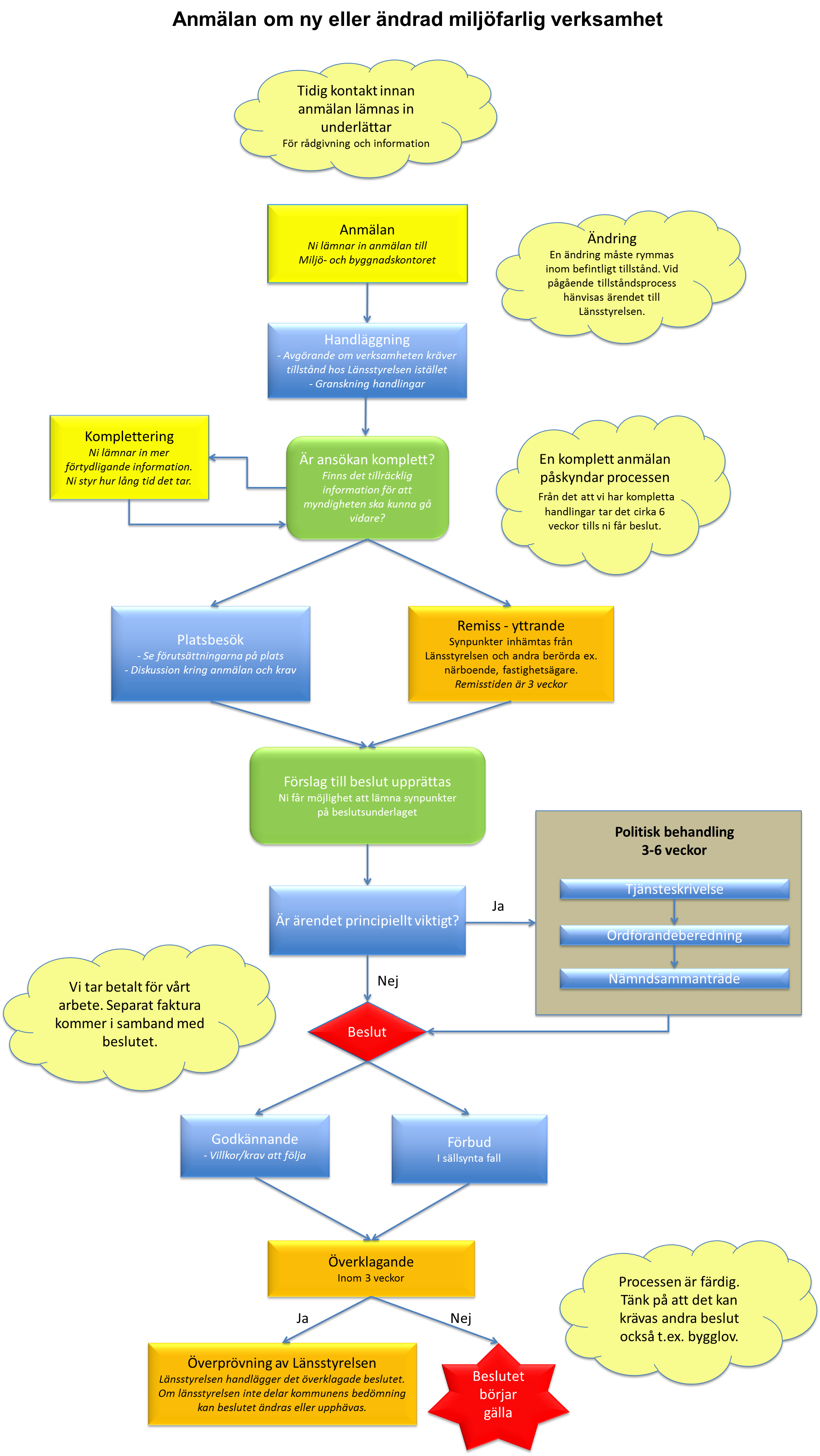

Flödesschema miljöfarlig verksamhet

Hämta bilden som pdf

För att vi ska kunna hantera en anmälan måste ändringen rymmas inom verksamhetens befintliga tillstånd. Om det redan pågår en tillståndsprocess för verksamheten handläggs ärendet i stället av länsstyrelsen.

Skicka in din anmälan

Du skickar in din anmälan till miljö- och byggnadskontoret. När vi har tagit emot den börjar vi handlägga ärendet. Vi granskar de handlingar som du har skickat in och bedömer om ärendet ska hanteras av kommunen eller om det i stället kräver tillstånd från länsstyrelsen.

Vi kontrollerar att anmälan är komplett

En komplett anmälan gör att handläggningen går snabbare. När vi har fått in alla uppgifter som behövs tar det normalt cirka sex veckor innan du får ett beslut.

Om det saknas uppgifter eller om vi behöver mer information kontaktar vi dig och ber om en komplettering.

Platsbesök och remiss

I vissa ärenden behöver vi göra ett platsbesök för att få en bättre bild av förutsättningarna på platsen. Då kan vi också diskutera anmälan och vilka krav som kan bli aktuella.

Vi kan även skicka ärendet på remiss till länsstyrelsen eller andra berörda, till exempel fastighetsägare. De får då möjlighet att lämna synpunkter. Remisstiden är normalt tre veckor.

Förslag till beslut

När vi har samlat in det underlag som behövs tar vi fram ett förslag till beslut. Du får möjlighet att ta del av underlaget och lämna synpunkter innan beslut fattas.

Om ärendet behöver politisk behandling

Vissa ärenden är av större eller principiell betydelse. Då behöver de behandlas politiskt innan beslut kan fattas.

Den politiska behandlingen tar vanligtvis mellan tre och sex veckor och omfattar bland annat tjänsteskrivelse, ordförandeberedning och behandling i nämnden.

Beslut

När handläggningen är klar fattar vi beslut i ärendet. Beslutet kan innebära att anmälan godkänns, ofta med villkor och krav som verksamheten måste följa.

I sällsynta fall kan beslutet innebära att den anmälda ändringen inte får genomföras.

Om du vill överklaga

Du kan överklaga beslutet inom tre veckor från den dag du har fått del av det.

Om beslutet överklagas prövas det av länsstyrelsen. Länsstyrelsen gör då en egen bedömning av ärendet och kan fastställa, ändra eller upphäva kommunens beslut.

Om ingen överklagar börjar beslutet att gälla när överklagandetiden har gått ut.

När processen är klar

När beslutet har fått laga kraft är handläggningen avslutad. Tänk på att du i vissa fall kan behöva andra tillstånd eller beslut också, till exempel bygglov.

Avgift

Kommunen tar ut en avgift för handläggningen av ärendet. Du får en separat faktura i samband med att beslutet skickas ut.
