Visualiseringbild på Storgatan.

Storgatan – en trivsam gata med utrymme för umgänge

Mitt i centrala Västervik finns Storgatan. En av stadens mer trafikerade gator, och en plats som omges av butiker och salonger, kaféer och restauranger. För att göra det mer trivsamt att vistas längs med gatan kommer platsen att göras om till ett gångfartsområde.

Föreställ dig: Storgatan omges av sköna sittplatser, förnyad belysning och färggranna blomsterarrangemang. Marken är utjämnad så att du med enkelhet kan röra dig i alla möjliga riktningar. Entréerna till flera av butikerna längs med gatan har blivit alltmer tillgänglighetsanpassade med nya ramper. Som om det inte vore nog så är marken dessutom klädd i vacker natursten för att knyta an till platsens gamla historia... Visst låter det härligt?

Att göra om Storgatan till ett gångfartsområde innebär att hastigheten kommer att sänkas till gångfartshastighet. Det innebär cirka sju kilometer i timmen. Möbler och växtlighet kommer att placeras ut för att få trafikanterna att sänka hastigheten och göra det enklare att följa de nya reglerna.

Tidigare har bilarna haft företräde på Storgatan. Efter förändringen kommer trafikanterna i stället att köra längs med gatan på de gåendes villkor.

När allt är klart kommer det finnas två parkeringar för rörelsehindrade på den aktuella delen av Storgatan, och zoner för varutransporter.

Det kommer fortsatt vara möjligt att parkera på flera av tvärgatorna.

Varför görs det?

Idén om att göra Storgatan till ett gångfartsområde kom efter ett förslag från lokala handlare, krögare och fastighetsägare. De önskar göra gatan trivsammare. Storgatan är även i behov av upprustning. Många av ledningarna under marken är gamla och behöver bytas ut. Västerviks kommun, i samarbete med Västervik Miljö & Energi AB, väljer därför att ta ett större grepp om området. Det genom att kombinera önskemålen med det nödvändiga underhållet.

Platsen runt Storgatan beskrivs som ett av Västerviks viktigaste stråk. Omgestaltningen syftar till att skapa de bästa förutsättningarna för en så levande, attraktiv och fungerande stadskärna som möjligt.

Att platsen görs om till ett gångfartsområde är för att skapa en mer trivsam gata med utrymme för människor. En undersökning visar dessutom att just gångfartsgata är det mest gynnsamma alternativet för handeln på Storgatan.

Vad ska göras i markentreprenaden?

Nu kommer alla ytskikt att läggas. Det handlar om smågatsten, granithällar och ledstråk. Även ramper, bänkar och nya belysningsstolpar kommer att sättas på plats under denna entreprenad. När marken är färdig kommer planteringskärl med växter att placeras ut längs gatan.

Hur påverkar det dig?

Storgatan är en lång gata från Slottsholmsvägen i öster till Allén i väster. Delen som ska utvecklas börjar vid Stora torget och sträcker sig upp till mellersta delarna av Stadsparken.

Hela Storgatan kommer inte stängas av på samma gång med hänsyn till verksamheterna längs med gatan. Det kommer inte vara möjligt att köra bil på berörda delar av Storgatan under tiden för bygget.

Du som vill handla i någon av butikerna på Storgatan kommer att kunna gå dit till fots. När det är dags att lägga gatsten eller bygga ramp utanför en viss butik eller bostad kommer information om detta att läggas ut i god tid och en dialog kommer att ske med respektive verksamhet och fastighetsägare.

Det kommer inte vara möjligt att köra bil på berörda delar av Storgatan under tiden för bygget.

Etapper

Etapper och tidplaner kommer att bestämmas eftersom sommaren, då sker ett startmöte med entreprenören.

När?

Markentreprenaden startar 1 september 2026 och den första etappen beräknas vara klar i slutet av oktober. Hela storgatan färdigställs till sommaren 2027.

Vad är det som ska göras?

Markskiktet byts ut till gatsten och ramper. Längs norra delen av Östra kyrkogatan grävs djupare för att koppla på dagvattenledningar till fastigheter. När första etappen är klar i slutet av oktober öppnas den delen av gatan upp och nästa del stängs av.

Trafikpåverkan

Vägsträckan stängs av för trafik men hålls öppen för gående via trottoarerna. Boende får åka till och från fastighet. Du som ska leverera större kollin till fastigheter kan utnyttja tillfällig lastzon närmast Rådhuset eller ovanför avstängningarna.

Tack för visad hänsyn!

När är det klart?

Projektet beräknas vara klart i god tid före sommar 2027.

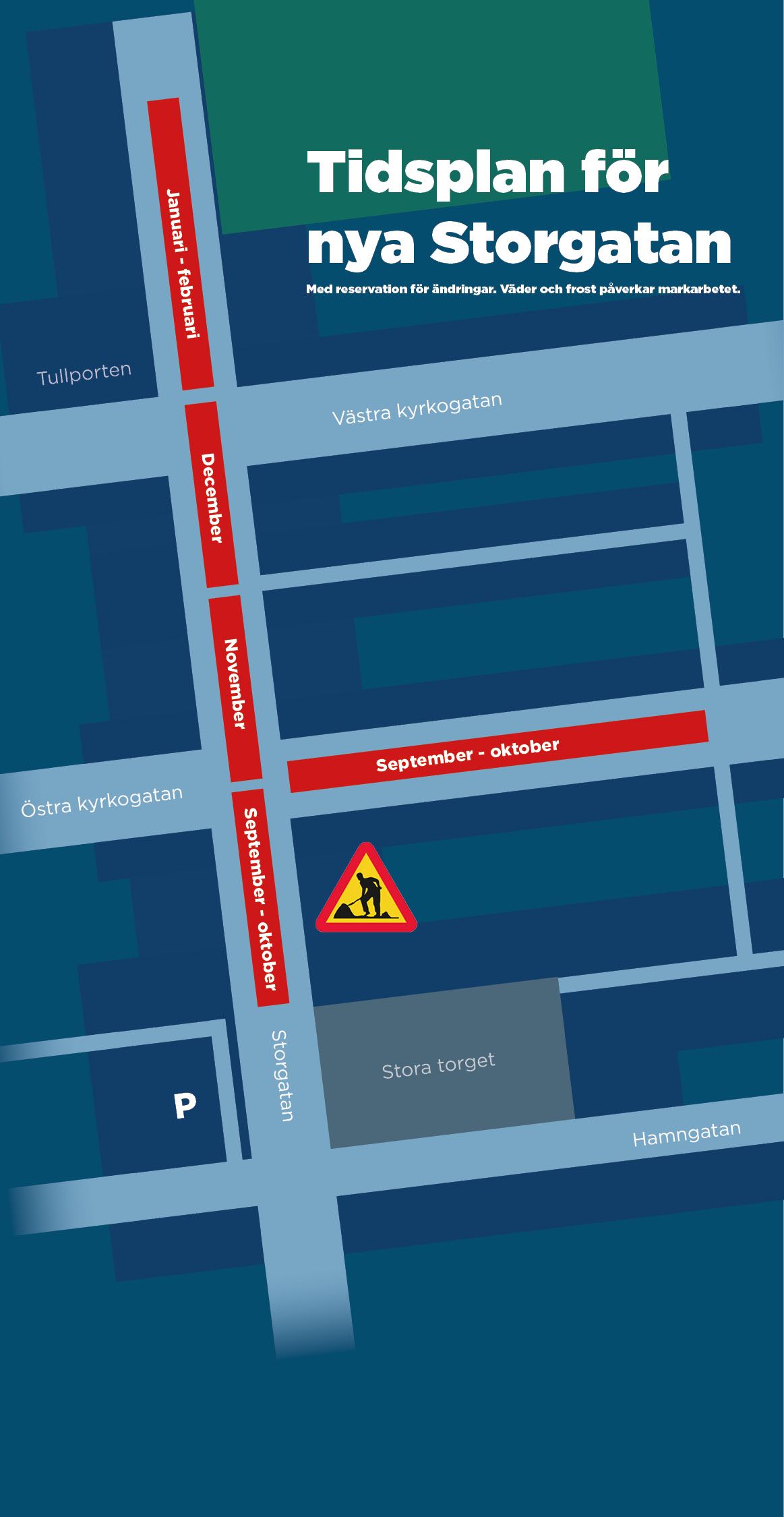

Tidsplan

OBS! Tidsplanen är uppskattad och planerad utifrån goda väderförhållanden. Skulle det bli en tidig vinter kan tidsplanen förskjutas.

Etapp 1

1 september 2026 påbörjas arbetet igen med första etappen. Storgatan stängs av för biltrafik. Därefter kommer markarbeten genomföras på sträckan från Stora torget till Östra kyrkogatan samt delar av Östra kyrkogatan. Denna etapp beräknas vara klar i slutet av oktober. Det blir mycket grävarbeten på Östra kyrkogatan där framkomligheten blir svårast.

Etapp 2 och 3

Under november och december fortsätter vi med stenläggning längs sträckan upp till Västra kyrkogatan.

Etapp 4

Beroende på väder och marktemperaturer görs översta delen mot Stadsparken när det är möjligt under vintermånaderna. Beräknat december, januari, februari.

Etapp 5

När hela sträckan har stenlagts påbörjas arbetet med utsmyckning, belysning, bänkar och blomarrangemang. Detta görs löpande under våren. Här görs tillfälliga mindre avspärrningar.
